浏览数量: 46 作者: 本站编辑 发布时间: 2020-02-24 来源: 本站
在管道施工中,针对在60km的线路内出现18个悬索跨越,跨越集中且数量多的情况,采用的悬索跨越“数据处理电算化、索具预制工厂化、安装作业流水化”的“三化法”施工技术。

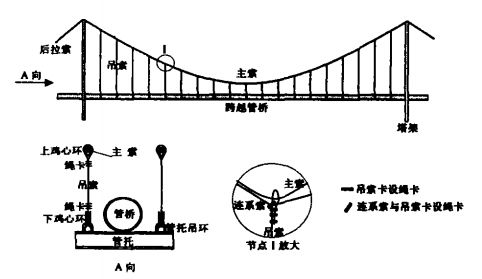

该阶段的工作内容为跨越原始数据的收集与计算机数据处理。其中数据处理采用我公司开发的专用软件进行数据处理电算化。施工前,跨度及其余土建数据必须用全站仪测量复核,取得原始数据输入计算机。悬索跨越索具多、数据多、计算量大、要求精度高,计算机电算可确保数据的精确并输出所有现场需用的中间数据,避免现场计算。“数据处理电算化”是能够进行“索具预制工厂化”与“安装作业流水化”的前提条件。
能在营地预制场预制的索具,绝不留到野外,尽可能加大预制深度,将包括主索、连系索、吊索、后拉索、风索在内的所有索具一次下料切割后编号,并根据计算结果在各处需卡设锚爪的位置作出标记,避免野外测量。
索具运至现场后,在跨越的一端铺设彩条布为连系索卡设的场地。按吊索编号将吊索上部鸡心环穿入主索后,卡设连系索一端。将主索牵引过河后即可在对岸张紧主索至预定标记处,再卡设主索绳卡,然后连系索顺主索滑至对岸,用倒链张紧至预定标记处卡设。
